跑出“加速度”、拼出“新业绩”,雅砻江流域水风光一体化基地火力全开
人民日报客户端四川频道2024-09-27 23:55

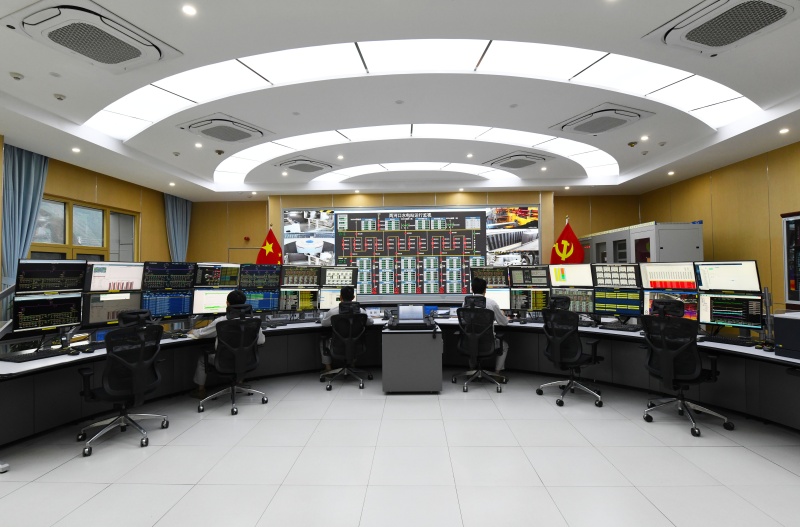

两河口水电站运行人员在中控室内分析水光互补发电运行数据。鞠聪摄

金秋9月,雅砻江奔腾不息。与澎湃的江水相得益彰的,是流域重大项目同样“奔腾”的建设速度。国庆之际,雅砻江畔,超过6000名建设者奋战在孟底沟水电站、卡拉水电站、扎拉山光伏电站、两河口抽水蓄能电站、道孚抽水蓄能电站等多个清洁能源项目现场,向着年度施工目标冲刺。

跑出“加速度”、拼出“新业绩”,雅砻江流域水风光一体化基地正火力全开,助力经济社会绿色低碳发展,为做强国家发展战略腹地能源支撑贡献澎湃动能。

三季度已近尾声,距离全年结束还剩100多天时间。全力以赴拼经济搞建设,鼓点催征,雅砻江流域水风光一体化基地建设也奏响了“拼”的主旋律。

在甘孜州与凉山州交界的雅砻江干流上,国内在建最大水电站——孟底沟水电站已全面开工,13家参建单位、2000余名建设者奋战在工程建设一线,目前电站场内左岸关键交通工程陆续贯通,为枢纽区危岩体治理及后续主体工程施工创造条件。

四川省装机规模最大的新能源项目——扎拉山光伏电站,现场1000多名建设者已完成85%的桩基基础施工,40%的支架组串施工,升压站主体结构完成浇筑,向着基本完成桩基和支架施工的全年目标任务冲刺。

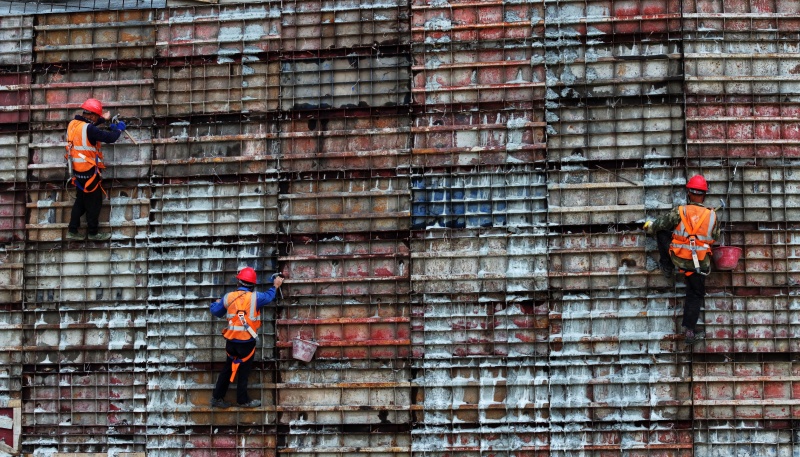

卡拉水电站建设者“攀岩”在上游围堰边墙施工。蒋露龄 摄

国家重大水电项目——卡拉水电站建设一线,近两千名建设者开足马力,较年度目标提前4个月完成地下厂房岩壁吊车梁混凝土浇筑,为地下厂房下部开挖节点按期实现提供了有力保障。

全球最大混合式抽水蓄能项目——两河口抽水蓄能电站,施工已全面进场,1000多名建设者正在全力实施主厂房中导洞开挖的施工任务。

全球海拔最高大型抽水蓄能电站——道孚抽水蓄能电站,已核准开工,供电、前期交通道路施工已启动。

千里雅砻江,正以干的劲头、拼的精神,争分夺秒加快项目建设,为全力以赴拼经济搞建设贡献力量。

这样的担当,源于肩负的重任。国投集团雅砻江流域水电开发有限公司(下文简称:雅砻江公司)是四川省最大的发电企业,也是行业的龙头企业,责无旁贷扛牢电力保供压舱石、顶梁柱的责任。今年夏天,川渝地区出现持续高温,用电需求持续攀升,雅砻江公司全力提升梯级电站联合运行效益和保供出力,水风光日发电量首次突破4亿千瓦时,水电单日发电量首次突破4亿千瓦时,再创历史新高;锦官电源组首次连续满发运行,为电网安全稳定运行和“西电东送”提供有力支撑,为川渝、华东、华中等用电负荷地区提供了坚实的能源保障。

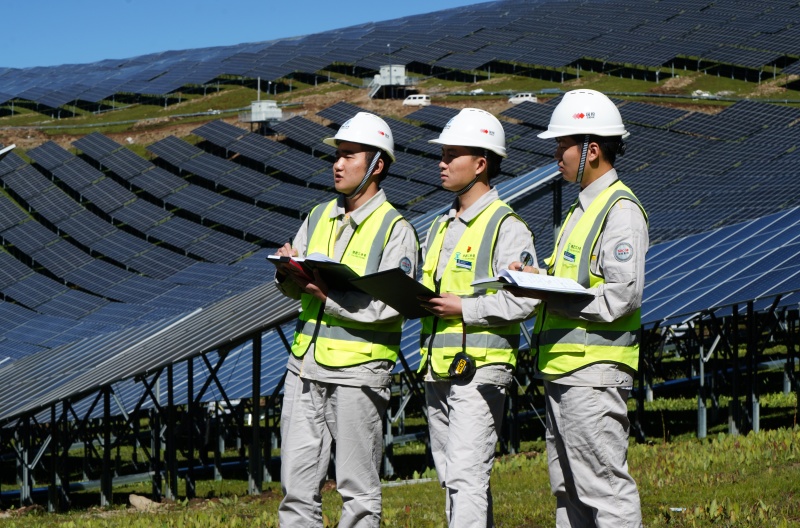

盛夏时节柯拉一期光伏电站生产运维场景。梁峰 摄

这样的担当,源于积蓄的优势。目前,雅砻江流域已建成锦屏、二滩、两河口等七座水电站和柯拉一期光伏、腊巴山风电等一批新能源项目,共投产装机约2100万千瓦(约占四川全省16%、全国0.68%),年发电量约1000亿千瓦时(约占四川全省21%、全国1%),累计贡献绿色能源超1万亿千瓦时。雅砻江公司是我国第三大水电基地唯一开发主体,拥有“一个主体开发一条江”的独特优势,公司多年来持续深挖雅砻江梯级电站联合优化运行潜力,积极探索水风光一体化运行机制,有力有效应对极端异常气候、流域极端特枯来水、电力保供“少发多蓄”等诸多不利因素和风险挑战,坚决扛起电力保供和防洪抗旱责任,力争实现综合效益最大化。
